Алтайский государственный технический университет им. И. И. Ползунова
Кафедра Электроснабжение промышленных предприятий
Курсовой проект по дисциплине “Проектирование линий электропередачи и подстанций”
На тему: "Проектирование линий электропередачи 110кВ"
Барнаул 2010

Запроектировать ВЛЭП Красногорское - Петропавловское по приведенным в таблице с исходным данным, в конце проекта составить монтажные кривые f(t), σ(t) при колебании темпера-туры от -40 до +40 оС.
Исходные данные: Вариант=20; Район=Красногорский; U(кВ)=110; Скорость ветра м/с=32; толщина гололеда, мм=10; tmin ,tmax ,tср оС=50; +40; 0; Sp ,МВА=13,5; Пересечение=Газопровод; СЗА–степень загрязнения атмосферы =IV

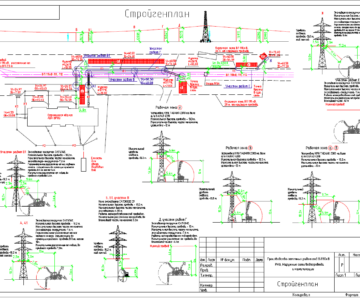

Графическая часть содержит однолинейную схему ВЛ 110кВ
Содержание
Задание на проектирование …………….. …………………………………………………… …… 3
1 Расчет скоростного напора ветра……………………………………………………………………4
2 Выбор сечения провода ……………………………………………………………………………..4
3 Выбор опор…………………………………………………………………………………………….4
4 Расчет проводов……………………………………………………………………………………….5
4.1 Расчёт единичных и удельных нагрузок…………………………………………………………..5
4.2 Определение критических пролётов………………………………………………………………7
4.3 Расчёт напряжений и стрел провеса проводов в расчётных режимах…………………………..7
4.4 Построение шаблона……………………………………………………………………………….10
5. Расчёт грозозащитного троса……………………………………………………………………… 10
5.1 Расчёт единичных и удельных нагрузок…………………………………………………………11
5.2 Расчёт механического напряжения в тросе при t=+150С……………………………………….12
5.3 Расчёт напряжений и стрел провеса троса в расчётных режимах ……………………………..12
6. Выбор и расчёт изоляторов…………………………………………………………………………15
6.1 Выбор подвесных изоляторов…………………………………………………………………….15
6.2 Выбор натяжных изоляторов …………………………………………………………………….15
7 Расчёт монтажных кривых …………………………………………………………………………16
8 Пересечение ЛЭП 110 кВ с газопроводом…………………………………………………………17
9 Условия прохождения трассы ВЛ…………………………………………………………………..17
10 Карта местности (трасса ВЛ)……………………………………………………………………… 19
Список использованных источников ………………………………………………………………..20
