ГТК, Горное дело, Курсовая работа на тему: Проект проходки вентиляционного восстающего Артемьевского месторождения, 2023
Исходные данные
1. Сечение выработки - 4 м2
2. Коэффициент крепости – 8
3. Диаметр шпуров =41 мм
4. Длина шпуров = 1,8 м
5. Способ заряжения – ручной
6. Способ взрывания -неэлектрическая система взрывания СИНВ-Ш
7. Способ инициирования – электрический
8. Наименование ВВ – Аммонит 6ЖВ
9. Время проветривания - 30 мин
Содержание
ВВЕДЕНИЕ 4
1. ОБЩАЯ ЧАСТЬ 5
1.1 Географическое положение месторождения 5
1.2 Горно-геологические условия месторождения 6
1.3 Горнотехнические и гидрогеологические условия месторождения 14
1.4 Разведанность месторождения и запасы 25
2 СПЕЦИАЛЬНАЯ ЧАСТЬ 30

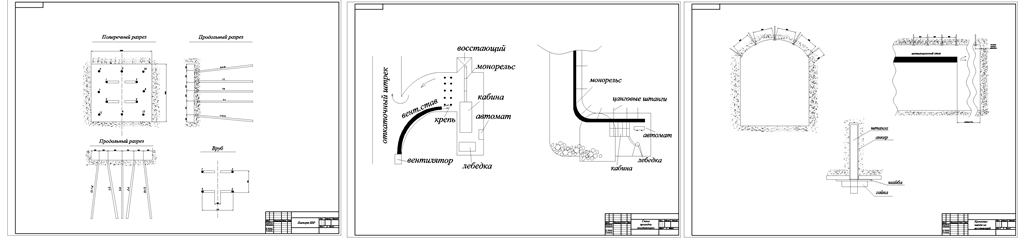

2.1 Выбор сечения и расчет БВР 30
2.2 Расчет БВР 30
2.3 Паспорт БВР 31
2.4 Основные параметры 32
2.5 Расчет вентиляции 33
2.6 Крепление орта 34
2.7 Организация работ 35
3. ЭКОНОМИЧЕСКАЯ ЧАСТЬ 38
3.1 Технико-экономические показатели 38
3.2 Продолжительность цикла 38
4 ОХРАНА ТРУДА 42
4.1 Правила техники безопасности 42
4.2 Рудничный воздух 43
4.3 Охлаждающее действие воздушной среды 43
4.4 Борьба с пылью. 44
4.5 План ликвидации аварии (пла) 45
4.6 Средства индивидуальной защиты (сиз) 45
4.7 Промсанитария 46
4.8 Охрана окружающей среды 46
ЗАКЛЮЧЕНИЕ 48
СПИСОК ИСПОЛЬЗОВАННОЙ ЛИТЕРАТУРЫ 49
