Одесская государственная академия строительства и архитектуры
Курсовой проект по дисциплине: Организация и планирование строительного производства
Тема: Разработка документов ППР на строительство здания «Служебно-бытовое помещение для локомотивных бригад на 750 человек»
Одесса 2012

Строящийся объект служебно-бытовое помещение для локомотивных бригад на 750 человек тип I (с ограниченными условиями отдыха), в плане имеет прямоугольную форму размерами в осях 48*12м, высота здания 9,9 м. Конструктивная схема здания каркасная с продольными и поперечными несущими стенами. Фундаменты монолитные ж/б. Стены кирпичные толщиной: внешние-510 мм, внутренние-380мм. Перегородки кирпичные толщиной 120 мм. Перекрытие из сборных железобетонных панелей толщиной 220 мм. Лестницы собираются из сборных железобетонных маршей и площадок. Покрытие рулонное 4х-слойное из рубероида. Внутренняя обработка: штукатурка стен и обработка бетонных поверхностей, облицовка стен в санузлах на всю высоту, покраска стен и потолка силикатными красками. Обработка фасадов - терразитовая штукатурка

Сообщить о проблеме
Дата
09.01.2015
Язык
Русский
Состав

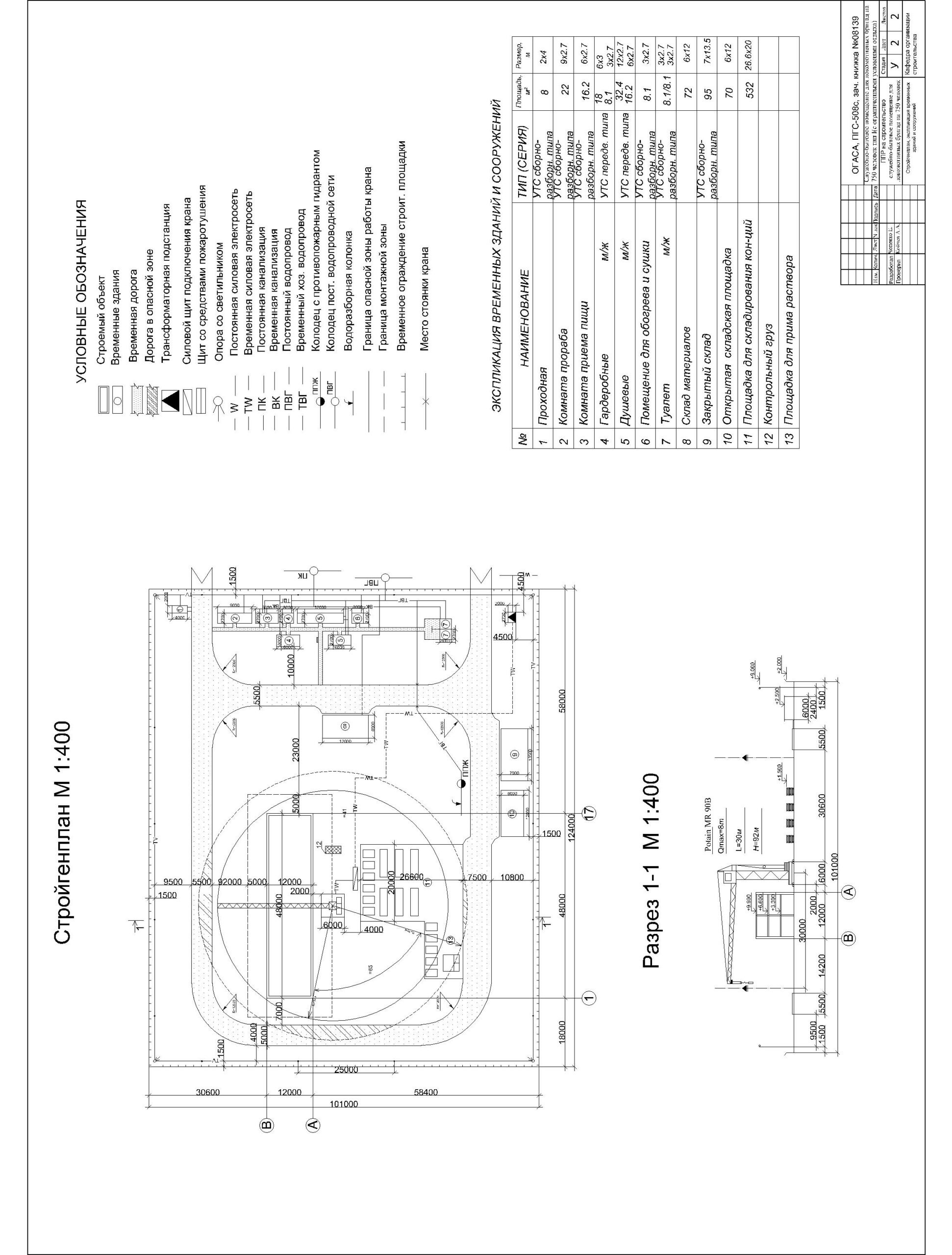

Стройгенплан, Экспликация временных зданий и сооружений, Календарный план, График передвижения рабочих кадров, машин и механизмов, ТЕП, Графики поставок материалов.
