Организация строительства многоэтажного жилого дома

0
45
2319
19
0
30

ЮРГПУ им.Платова, ПГСГиФ,

Курсовая работа на тему:

«Организация строительства многоэтажного  жилого дома»   по дисциплине «Управление и планирование в строительстве».

, 2016

В данном курсовом проекте требуется выполнить проект по организации строительства многоэтажного жилого дома. Объемно-планировочные и конструктивные характеристики здания:

Строительные конструкции и изделия
Количество этажей: 9 этажей
Кол-во секций: 2 секции
Тип грунта: II тип
Отделка стен: рогожка
Отделка потолка: Штукатурка
Полы: Линолиум
Перегородки: Каркасные с обшивкой ГКЛ
Месяц начала строительства: III
Конструктивная схема: С поперечными несущими стенами
Фундаменты: Фундаментная плита
Стены подполья: Сборные бетонные блоки
Стены наружные: Стеновые панели.
Стены внутренние: Стеновые панели.
Перекрытия: Сборные железобетонные панели с круглыми пустотами.
Плиты лоджий: Железобетонные, с «носиком» (1 тип.)
Ограждения лоджий: Кирпичные
Санузлы: Россыпью
Лестницы: Сборные железобетонные
Кровля: Рулонная, 4-слойная.
Двери: Деревянные наружные
Деревянные внутренние
Окна и балконные двери: Деревянные с двойным остеклением
Характеристики района строительства:
Скоростной напор ветра: 45 кгс/м2
Степень огнестойкости 2
Расчетная температура наружного воздуха -25

«Организация строительства многоэтажного


Сообщить о проблеме
Дата
23.03.2017
Язык
Русский
Состав

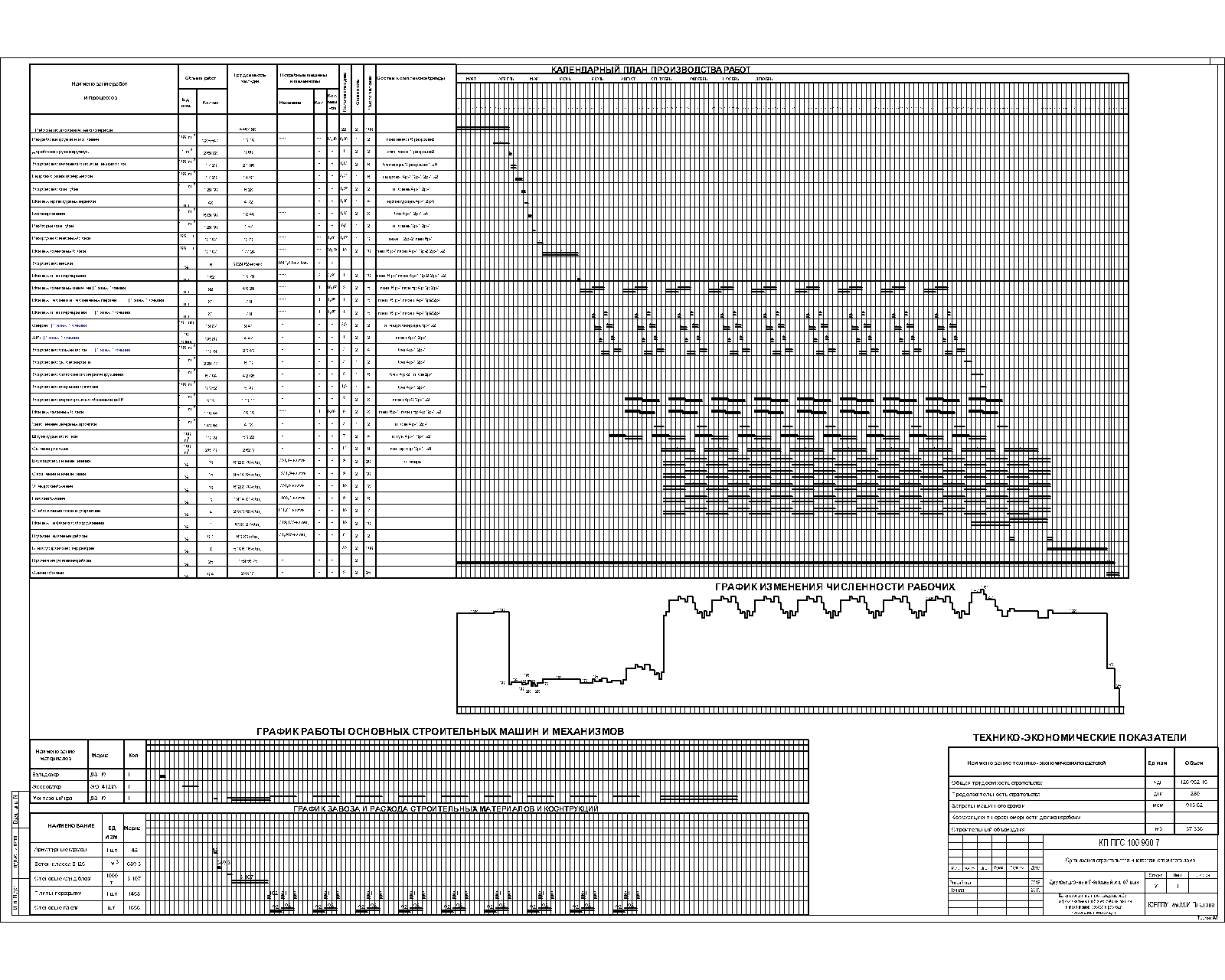

Календарный план производства работ, графики движения рабочих, работы машин и механизмов, завоза и расхода материалов и кострукций.
