Магнитогорский государственный технический университет им. Г.И. Носова
Кафедра строительного производства
Курсовая работа по дисциплине " Основы организации и управления в строительстве"
На тему "СОСТАВЛЕНИЕ И РАСЧЕТ СЕТЕВОГО ГРАФИКА "
Магнитогорск 2016

Содержание
1.Исходные данные 2
2.Организация строительного потока 3
2.1. Подбор состава бригад для выполнения работ 4
2.2 Разделение фронта работ на захватки 4
3. Составление карточки определителя 5

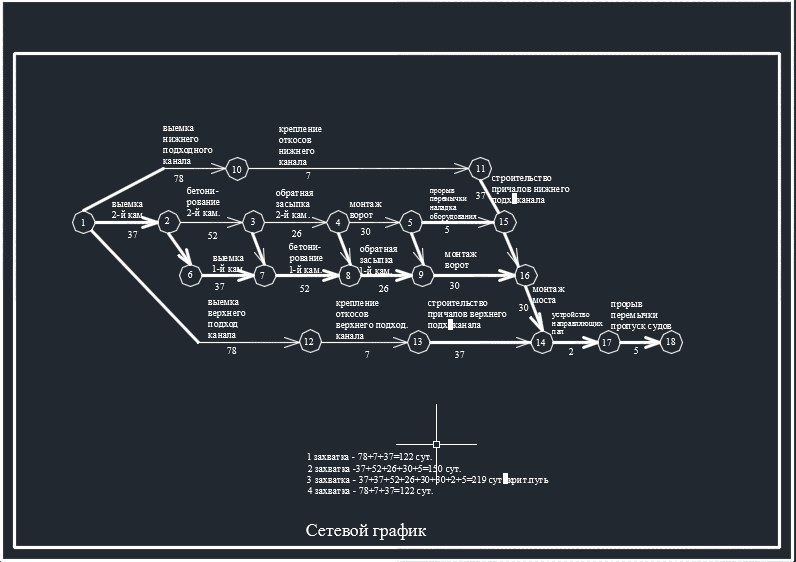

4. Составление и расчет сетевого графика 7

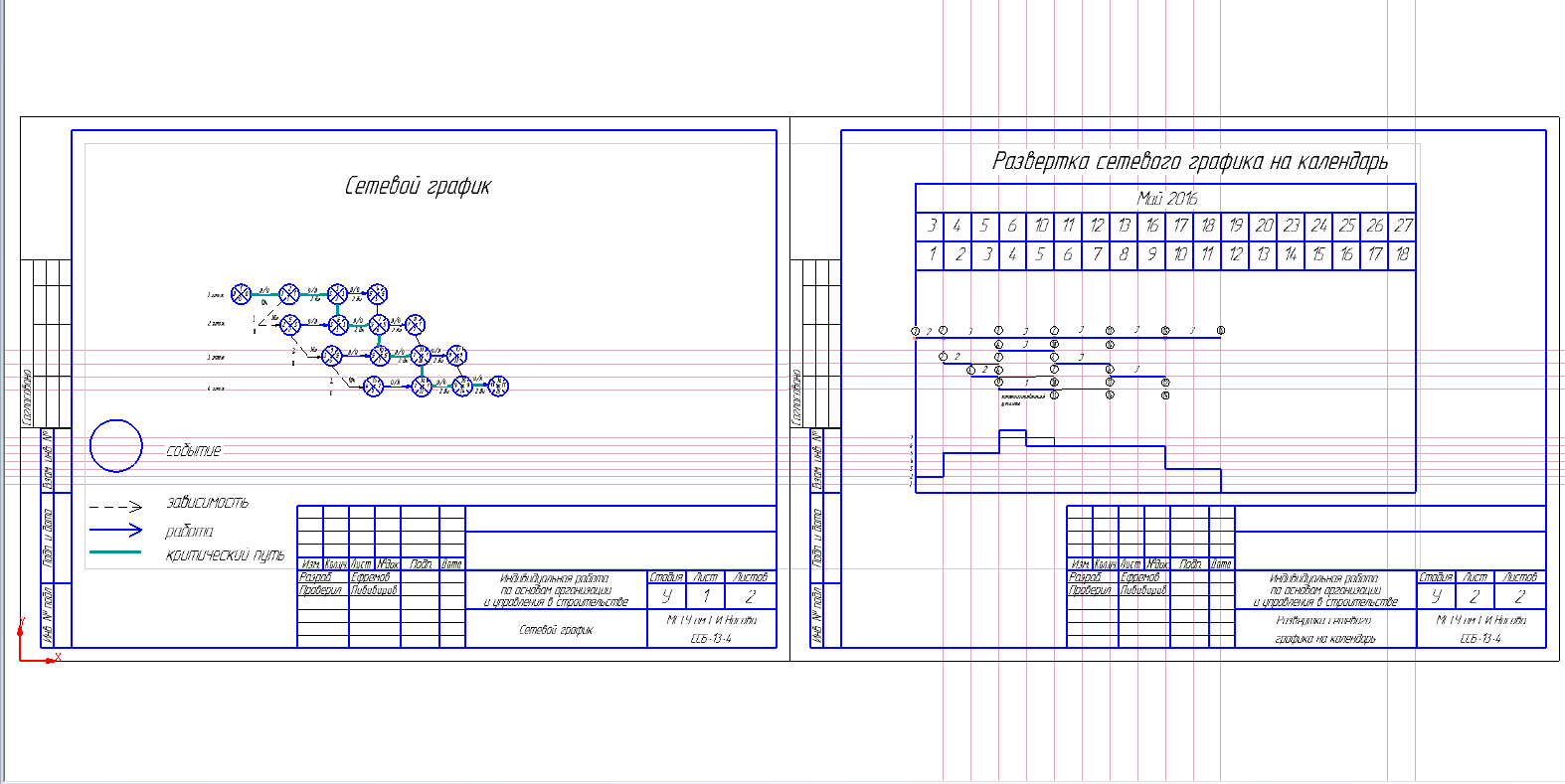

5. Построение развертки сетевого графика на календарь 7
6. Построение первоначального графика движения рабочих 8
7. Оптимизация эпюры движения рабочих 8
8. Технико-экономические показатели сетевого графика 8
Список использованных литературных источников 9
