Ижевский государственный технический университет имени М. Т. Калашникова
Кафедра : Промышленное и гражданское строительство
Курсовой проект по дисциплине "Технология и организация строительного производства"
На тему: Производство подземной части здания - нулевого цикла.
Технологическая карта разработана на производство подземной части здания - нулевого цикла. Фундамент выполнен монолитным.
Содержание:
1. Исходные данные.
2. Определение продолжительности работ подготовительного периода и нулевого цикла.
3. Описание работ подготовительного периода.
4. Определение объемов работ по устройству котлованов.
5. Выбор машин и механизмов для производства земляных работ.
6. Проектирование забоя, определение производительности экскаватора
7. Определение количества транспортных средств для отвоза лишнего грунта.
8. Выбор способа бетонирования фундаментов.
9. Спецификации опалубки.
10. Описание работ в зимнее время.
11. Техника безопасности при выполнении работ нулевого цикла.
12. Технико-экономические показатели.
13. Список литературы
ИСХОДНЫЕ ДАННЫЕ.
Объект –здание управления тепличного комбината
Размеры в осях 30м*12м
Технологическая карта разработана на производство подземной части здания - нулевого цикла. Фундамент выполнен монолитным.
Район строительства: Ижевск.
Грунты – суглинки; m = 0,5 – коэффициент откоса грунта.
Грунтовые воды на глубине 3м.
Глубина котлована Нк=2.5 м,
Глубина промерзания грунта Нпр.гр.=1,7м.

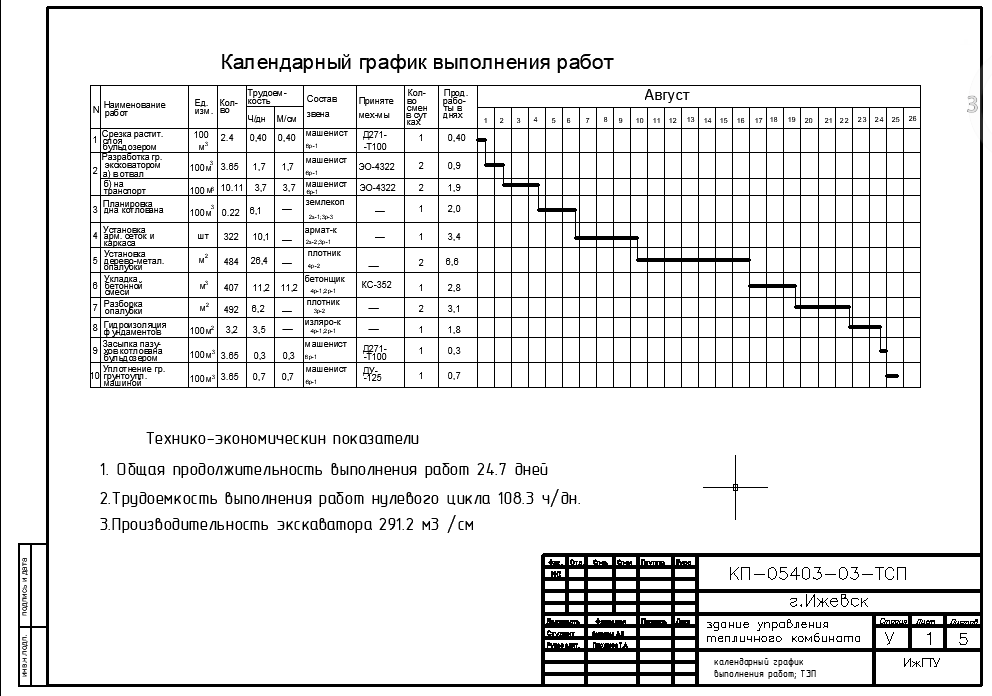

В состав работ, рассматриваемых картой, входят:
- отрывка котлована;
- установка арматурных каркасов;
- установка опалубки;
- укладка бетонной смеси;
- разборка опалубки.
