Курсовой проект по дисциплине "Технология производства в строительстве"
На тему: "Работы нулевого цикла"
Ижевск 2016

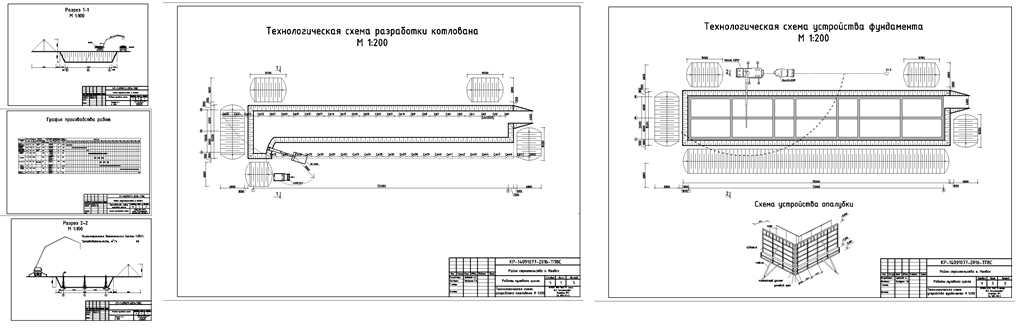

Нулевые работы возведения здания, технологические схемы, график производства работы, разрезы
Содержание.
1. Определение исходных данных…………….……………………………....3
2. Описание работ подготовительного периода и нулевого цикла…………4
3. Определение объемов земляных работ и технологических процессов по устройству котлована……………………………………………………….7
4. Выбор транспортных средств для транспортирования лишнего грунта………………………………………………………………………..10
5. Формирование комплектов машин для производства земляных работ…………………………………………………………………………11
6. Сравнение технико-экономических показателей вариантных решений на производство земляных работ…………………..……….…………….......19
7. Проектирование экскаваторного забоя…………………………………....20
8. Описание работ по устройству фундаментов………………………….…22
9. Определение объемов производства работ и технологических процессов при устройстве фундаментов………………………………………………24
10. Определение и сравнение технико-экономических показателей вариантных решений по устройству фундаментов………………………25
11. Выбор способа укладки бетона…………………………………………...28
12. Составление калькуляции трудовых затрат на производство работ нулевого цикла……………………………………………………………...34
13. Составление календарного графика производства работ нулевого цикла………………………………………………………………………...35
14. Техника безопасности при выполнении работ нулевого цикла………...36
Список используемой литературы…………………………………………....38
Район строительства — город Ижевск, строительство начинается с июня. Гидрогеологические условия: грунты — II категория, лесс с плотность 1800 кг/м3. Скорость самосвала 40 км/ч, расстояние до отвала 6,0 км. Работы по устройству котлована и фундаментов выполняются в летнее время.
Технологическая карта разработана на производство подземной части здания — нулевого цикла. Фундаменты выполнены монолитными, с размерами в осях 12000х72000 мм и высотой 3,3 м.
