Санкт-Петербургский горный университет
Кафедра строительства горных предприятий и подземных сооружений
Курсовой проект по дисциплине "Технология строительства горных предприятий ч.1"
На тему: Разработка проекта строительства протяженной части вертикального ствола
Санкт-Петербург 2023
Исходные данные:
Категория по газу метану: 0
Водоприток: 5 м3/ч
Диаметр ствола в проходке: 6,5 м
Технологическая схема проходки ствола: совмещенная
Коэффициент крепости коренных пород: 5
Глубина: 850 м
Аннотация:
В курсовом проекте разрабатывается технология строительства протяженной части вертикального ствола диаметром 6,5 м по совмещенной схеме. Скорость проходки составляет 108 м/мес. Подвигание забоя за цикл 2,7 м.
Рассмотрены следующие разделы: выбор комплекта проходческого оборудования, параметры буровзрывных работ, проветривание ствола, параметры погрузки и транспортирования горной массы, возведение постоянной крепи.

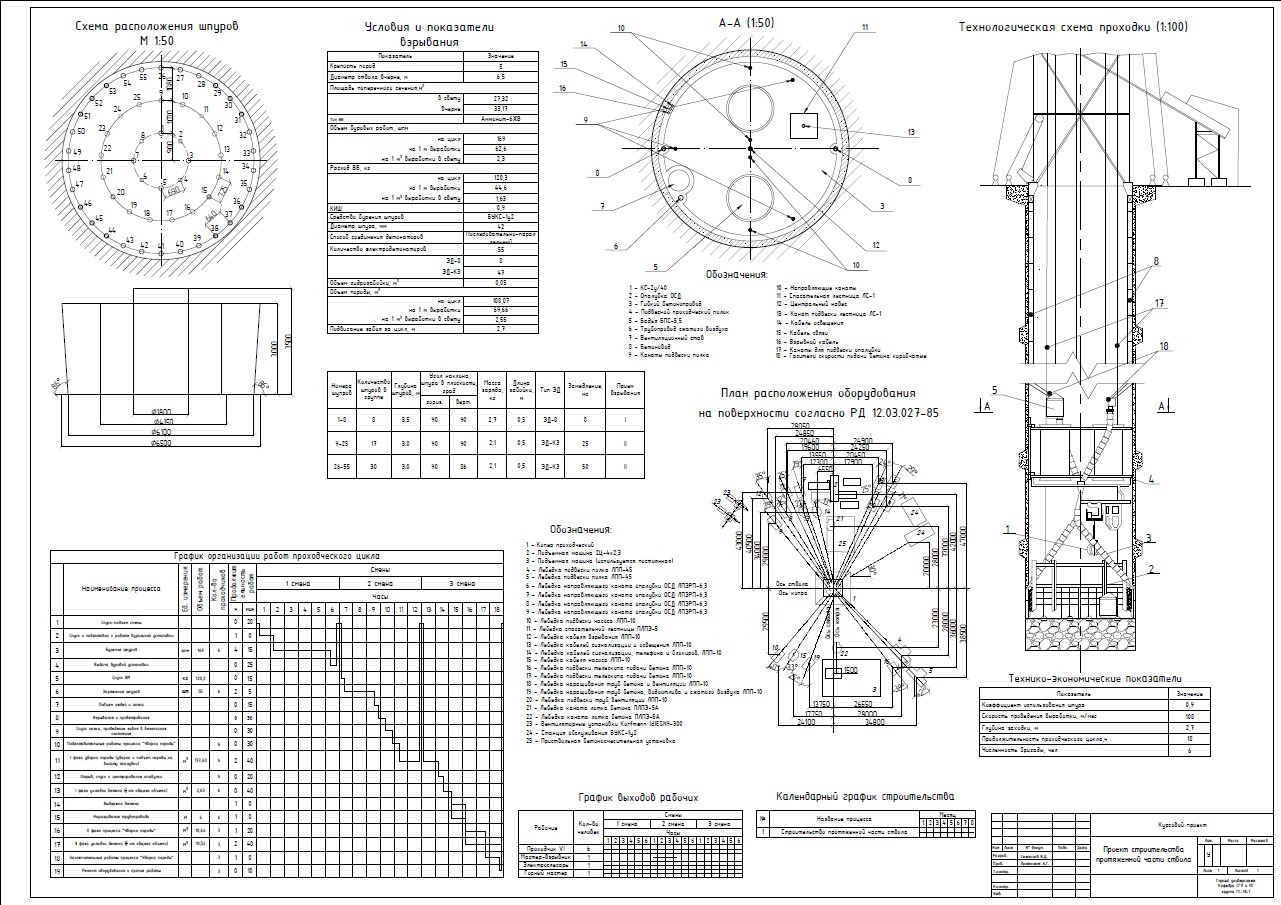

Составлен график организации работ и посчитаны основные технико-экономические показатели (ТЭП). Курсовой проект состоит из 41 страницы, 16 таблиц, 14 рисунков и чертежа формата А1.
Содержание:
1. Технологическая схема проходки ствола ................................................................................ 6
2. Выбор оборудования ................................................................................................................. 7
2.1. Выбор проходческого копра .................................................................................................. 7
2.2. Выбор погрузочной машины ................................................................................................. 8
2.3. Выбор бурильной установки ................................................................................................. 9
2.4. Выбор проходческого полка ................................................................................................ 10
3. Расчет параметров буровзрывных работ ............................................................................... 11
3.1. Выбор взрывчатого вещества и средств взрывания .......................................................... 11
3.2. Определение средней глубины шпуров ............................................................................. 12
3.2. Определение расхода ВВ ..................................................................................................... 12
3.4. Определение количества шпуров в забое........................................................................... 13
3.5. Построение схемы размещения шпуров ............................................................................ 14
3.6. Распределение ВВ по шпурам ............................................................................................. 15
3.7. Расчет электровзрывной сети .............................................................................................. 16
3.8. Определение продолжительности буровзрывных работ .................................................. 18
3.9. Расчет показателей буровзрывных работ ........................................................................... 19
4. Расчет проветривания при проходке ствола ......................................................................... 21
4.1. Выбор типа и диаметра трубопровода ............................................................................... 21
4.2. Расчет количества подаваемого в забой воздуха............................................................... 21
4.2.1. Количество воздуха для проветривания ствола после проведения взрывных работ . 21
4.2.2. Количество воздуха, необходимое для обеспечения минимальной скорости движения воздушной струи .......................................................................................................................... 22
4.2.3. Количество воздуха, необходимое для проветривания по наибольшему числу людей в забое ........................................................................................................................................... 23
4.3. Расчет расхода и депрессии вентиляторной установки .................................................... 23
5. Погрузка породы при проходке ствола ................................................................................. 24
5.1. Расчет производительности и продолжительности погрузки породы ............................ 24
5
5.2. Расчет и выбор параметров подъемной установки ........................................................... 25
6. Возведение постоянной крепи при проходке ствола ........................................................... 30
6.1. Определение толщины монолитно-бетонной крепи ......................................................... 31
6.2. Определение времени бетонирования ................................................................................ 32
6.3. Выбор схемы подвески бетоновода .................................................................................... 33
6.4. Выбор типа опалубки ........................................................................................................... 34
7. Вспомогательный процессы и оборудование ....................................................................... 37
7.1. Водоотлив из забоя ствола................................................................................................... 37
7.2. Обеспечение освещения....................................................................................................... 37
7.3. Обеспечение связи и сигнализации .................................................................................... 38
7.4. Выбор спасательной лестницы ........................................................................................... 38
7.5. Выбор проходческих лебедок ............................................................................................. 39
8. Организация работ при проходке ствола .............................................................................. 39
СПИСОК ИСПОЛЬЗОВАННОЙ ЛИТЕРАТУРЫ.................................................................... 41
