Комплексная механизация путевых работ

Дальневосточный государственный университет путей сообщения
Кафедра строительные путевые машины
Курсовая работа по дисциплине "Комплексная механизация путевых, погрузочно-разгрузочных работ"
На тему: "Организация работ по капитальному ремонту пути"
Хабаровск 2013

В существующей классификации путевых работ капитальный ремонт пути занимает ведущее место. Это подчеркивает его особую важность во всей системе ведения путевого хозяйства. От своевременности и правильности его выполнения во многом зависит эксплуатационная надежность пути. Основной задачей всех путейских подразделений на современном этапе является поиск и внедрение в практику ресурсосберегающих технологий. К ним можно отнести повторное использование старогодных материалов верхнего строения пути, глубокую очистку балластного слоя, укладку бесстыкового пути, совершенствование конструкции пути за счет использования нетрадиционных материалов, введение в технологические процессы путевых машин нового поколения.

Исходные данные на курсовой проект:

1. Годовой объём работ ПМС = 95 км
2. Продолжительность ремонтного сезона 190 дней.
3. Продолжительность возможного простоя 17 дней.
4. Периодичность предоставления «окон» n = 3.
5. Верхнее строение пути до ремонта:
рельсы: тип – Р50, длина – 25 м.
шпалы: тип – ж/б, эпюра 1840 шп/км
балласт: род – щебень, загрязненность - 29%, толщина - 40 см.
6. Верхнее строение пути после ремонта:
рельсы: тип – Р65, длина – 25 м.
шпалы: тип – ж/б, эпюра 1840 шп/км.
балласт: род – щебень, толщина под шпалой 45 см.
7. В течение 8-часовой рабочей смены обращается 35 пар поездов.

Состав: График производства основных работ (ВО), ПЗ. Язык документа

Софт: КОМПАС-3D 13

Файлы:

Каталог / Транспорт / Железнодорожный транспорт / Комплексная механизация путевых работ

Комплексная механизация путевых работ Мося.doc

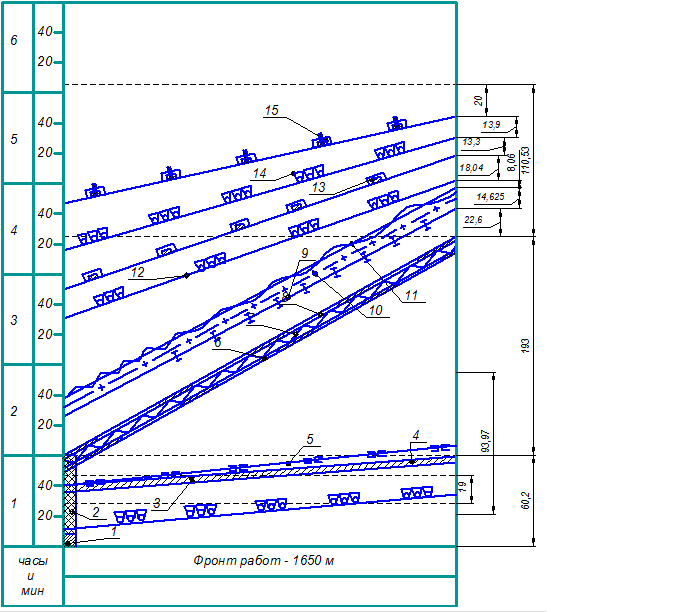

Рисунок 6.1. - График производства основных работ.CDW
Чтобы скачать чертеж, 3D модель или проект, Вы должны зарегистрироваться и принять участие в жизни сайта.

Еще чертежи и проекты по этой теме:

Фрагмент

Рейтинг: 500

Софт: КОМПАС-3D 16

Состав: Пояснительная записка. Перечень графических материалов (с точным указанием обязательных чертежей): 1. Технологическая схема производства фритты – 1 лист А1; 2. Сборочный чер-теж системы очистки дымовых газов – 1 лист А1; 3. Сборочный чертеж секции трубы отбора дымовых газов – 1 лист А1; 4. Сборочный чертеж установки очистки дымовых газов – 1 лист А1; 5. Сборочный чертеж рукавного фильтра – 1 лист А1; 6. Сборочный чертеж циклона ЦН 11-1200 – 1 лист А1; 7. Чертеж де-тали циклона ЦН 11-1200 – 1 лист А4; 8. Сборочный чертеж бункера – 1 лист А3; 9. Чертежи деталей бункера – 2 листа А4; 10. Сборочный чертеж опоры – 1 лист А4; 11. Чертежи деталей опоры – 2 листа А4; 12. Технологическая карта на ремонт и восстановление патрубка – 1 лист А1; 13. Функциональная схема си-стемы очистки дымовых газов – 1 лист А1; 14. Технико-экономические показате-ли модернизации системы очистки – 1 лист А1.

0  0 1
Модернизация системы очистки отходящих газов фриттоварочной печи

НЕТ КОММЕНТАРИЕВ

Оставьте комментарий, отзыв о работе, жалобу (только конкретная критика) или просто поблагодарите автора.

Не открывается архив или чертеж? Прочитайте, перед тем как писать комментарий.

Пожалуйста, войдите, чтобы добавить комментарии.
